  • Skomplikowane przewierty morze-ląd w inwestycji Baltica 2. Ochronią plażę i wydmy

Skomplikowane przewierty morze-ląd w inwestycji Baltica 2. Ochronią plażę i wydmy

W budowie farmy wiatrowej Baltica 2 na Bałtyku – wspólnej inwestycji Polskiej Grupy Energetycznej i duńskiej spółki Ørsted - zrealizowano ważny etap. Zakończono przewierty sterowane morze–ląd. Ta nowoczesna technologia pozwoli na bezwykopowe przeprowadzenie kabli eksportowych pod linią brzegową i połączenie morskiej części farmy z lądową infrastrukturą sieciową bez naruszania plaży i wydm.
25.03.2026
Więcej artykułów poświęconych Gdańskowi znajdziesz na stronie głównej gdansk.pl

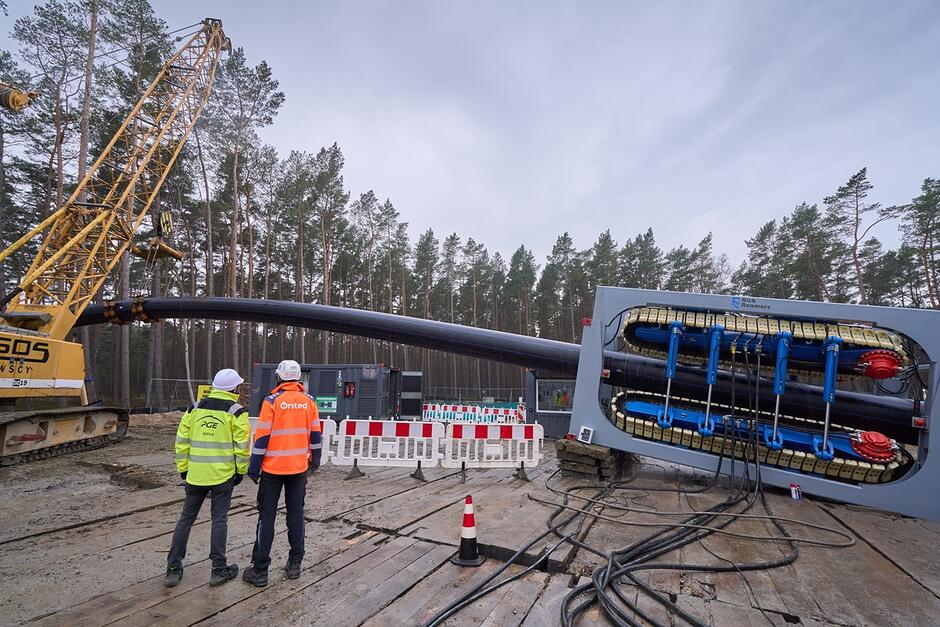

Baltica2_HDD
Prace nad przewiertem sterowanym morze-ląd zajęły 9 miesięcy
mat. Ørsted

Kilometry rur

Przejście morze–ląd to jeden z najbardziej wymagających odcinków całej trasy kablowej zarówno pod względem technicznym, jak i środowiskowym. Za realizacją tego odcinka stoi złożony proces inżynieryjny, obejmujący przygotowanie infrastruktury niezbędnej do późniejszego przeprowadzenia kabli pod linią brzegową.

Ørsted szuka chętnych do pracy przy morskiej farmie wiatrowej

Zadanie objęło przygotowanie czterech kanałów kablowych o średnicy 800 mm. Rury montowano na placu budowy, łącząc 18-metrowe odcinki metodą zgrzewania doczołowego w cztery ciągi o długości ok. 1240 m każdy. Łącznie był to ok. 5 kilometrów infrastruktury przygotowanej do poprowadzenia kabli.

Prace związane z przewiertem morze-ląd, w tym montaż rur, rozpoczęły się w lipcu 2025 r. i trwały dziewięć miesięcy. Sam proces prefabrykacji rur wymagał realizacji 42 transportów komponentów na plac budowy.

W upał i mróz

Roboty prowadzono w wymagających i bardzo zmiennych warunkach pogodowych – w temperaturach od 30 stopni Celsjusza latem do minus 20 stopni Celsjusza zimą, także przy opadach śniegu i oblodzeniu.

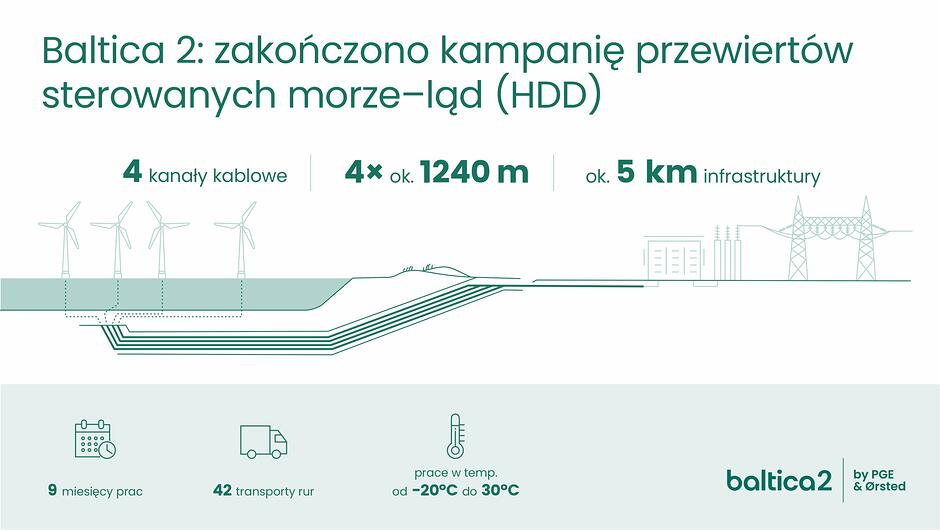

PRZEWIERT MORZE-LAD_infografika_pl final

mat. Ørsted

Po zakończeniu przewiertów i ich odbiorach przygotowano kanały kablowe do kolejnego etapu inwestycji. Do czasu rozpoczęcia instalacji kabli eksportowych ich końcówki pozostaną zabezpieczone pod dnem morskim.

Prace zostały pomyślnie zrealizowane przez konsorcjum firm Romgos-Janicki, przy wsparciu innych polskich podwykonawców.

Przy realizacji tego etapu ważne było zarówno ograniczenie ingerencji w plażę i wydmy, jak i utrzymanie dostępu do plaży dla mieszkańców i turystów. Zastosowanie technologii przewiertów sterowanych pozwoliło pogodzić te cele, ponieważ przejście wykonywane jest w strefie brzegowej pod powierzchnią gruntu, nie zaś poprzez otwarte wykopy. Przez cały czas trwania robót dostęp do plaży był utrzymany istniejącymi i wyznaczonymi trasami pieszymi, a działania koordynowano z lokalnymi władzami.

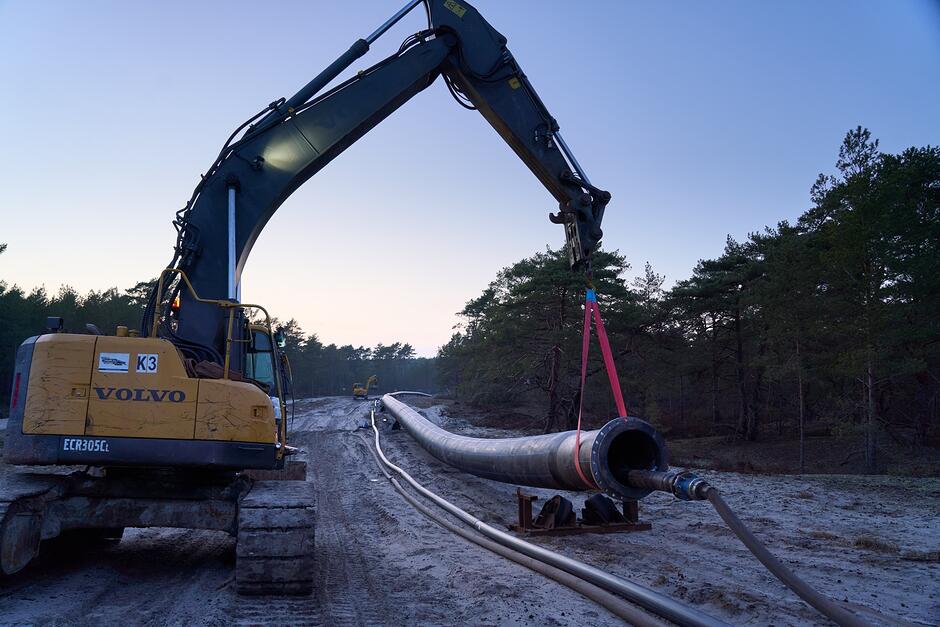

Baltica2_HDD_2 (1)
Skomplikowane prace wykonało konsorcjum polskich firm Romgos-Janicki, które skorzystało ze wsparcia krajowych podwykonawców
mat. Ørsted

– Pomyślna instalacja czwartego i ostatniego odcinka kabla HDD stanowi znaczący krok naprzód w realizacji projektu i odzwierciedla doskonałą koordynację oraz zaangażowanie całego zespołu projektowego, a także współpracę z naszymi wykonawcami. Jesteśmy szczególnie dumni z wysokiej kultury bezpieczeństwa, jaką udało nam się wypracować na placu budowy podczas tej wymagającej technicznie operacji, oraz z zaangażowania wszystkich pracujących tam osób – powiedział Ulrik Lange, dyrektor zarządzający projektu Baltica 2 w Ørsted.

W Gdańsku ma powstać Ośrodek Monitorowania Morza Bałtyckiego

Zapowiedział jednocześnie, że w kwietniu 2026 r. zostaną przeprowadzone prace pogłębiarskie w dnie morskim w celu zabezpieczenia czterech końcówek rur osłonowych. - Zakończy to etap przygotowań do instalacji kabla eksportowego oraz do procesu łączenia kabli morskich i lądowych - wyjaśnił Ulrik Lange.

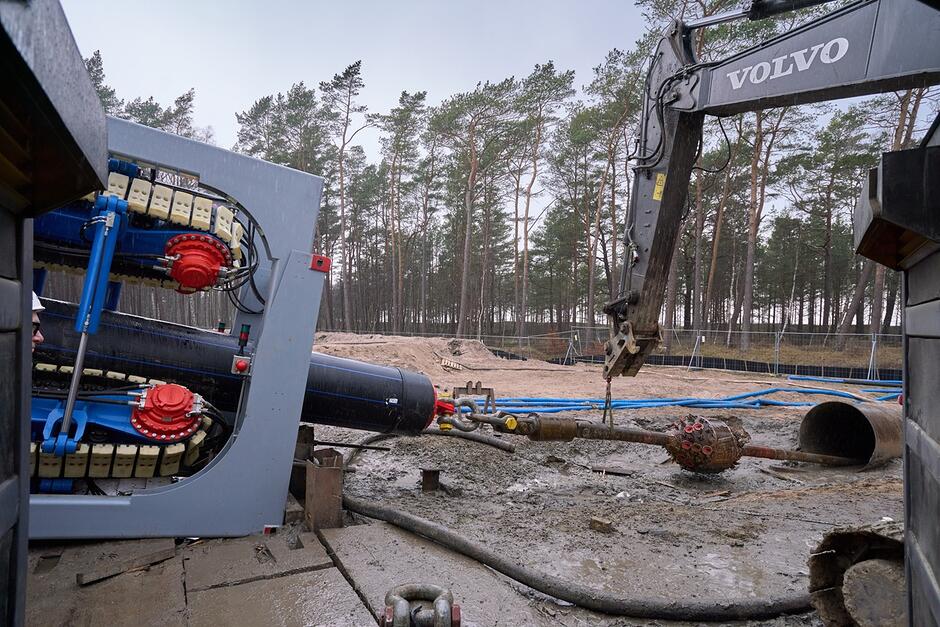

Baltica2_HDD_4
Pierwsza energia elektryczna z wiatru z Baltica 2 ma popłynąć w 2027 r.
mat. Ørsted

- Kable podmorskie z energią elektryczną wyprodukowaną przez farmę wiatrową Baltica 2 „wyjdą na ląd” blisko brzegu morza w Lubiatowie w gminie Choczewo. Tu zetkną się z kablami lądowymi prowadzącymi przez siedem kilometrów do naszej lądowej stacji elektroenergetycznej. Następnie, za pośrednictwem stacji PSE Choczewo energia z morza trafi do krajowej sieci. Szczególnie ważne jest dla nas zaangażowanie do tego zadania konsorcjum polskich przedsiębiorstw, którzy do udziału włączyli także podwykonawców z Pomorza – podkreślił Bartosz Fedurek, prezes zarządu PGE Baltica.

Więcej o projekcie Baltica 2

Baltica 2 o mocy ok. 1,5 Gigawatów (GW) to wspólna inwestycja PGE i Ørsted. Jeszcze w tym roku ruszy instalacja fundamentów, stacji transformatorowych na morzu oraz układanie kabli eksportowych. Po zakończeniu tych prac nastąpi montaż kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Na 2026 rok zaplanowano także rozpoczęcie testowania lądowej stacji transformatorowej.

Najniższy w historii poziom wody w Bałtyku

Po uruchomieniu w 2027 r. Baltica 2 będzie największą morską farmą wiatrową w Polsce. Zapewni czystą energię dla ponad 2,5 mln gospodarstw domowych.


BALTICA 2 W LICZBACH:

  • Obszar farmy offshore - 189 kilometrów kwadratowych
  • Liczba turbin - 107
  • Moc - 1,5 GW / to energia dla 2,5 mln gospodarstw domowych
  • Głębokość wody w obszarze farmy - ok. 40 - 50 m
  • Odległość od brzegu - 40 km - turbiny nie będą widoczne z plaży

Baltica2_HDD
Prace nad przewiertem sterowanym morze-ląd zajęły 9 miesięcy
mat. Ørsted

Kilometry rur

Przejście morze–ląd to jeden z najbardziej wymagających odcinków całej trasy kablowej zarówno pod względem technicznym, jak i środowiskowym. Za realizacją tego odcinka stoi złożony proces inżynieryjny, obejmujący przygotowanie infrastruktury niezbędnej do późniejszego przeprowadzenia kabli pod linią brzegową.

Ørsted szuka chętnych do pracy przy morskiej farmie wiatrowej

Zadanie objęło przygotowanie czterech kanałów kablowych o średnicy 800 mm. Rury montowano na placu budowy, łącząc 18-metrowe odcinki metodą zgrzewania doczołowego w cztery ciągi o długości ok. 1240 m każdy. Łącznie był to ok. 5 kilometrów infrastruktury przygotowanej do poprowadzenia kabli.

Prace związane z przewiertem morze-ląd, w tym montaż rur, rozpoczęły się w lipcu 2025 r. i trwały dziewięć miesięcy. Sam proces prefabrykacji rur wymagał realizacji 42 transportów komponentów na plac budowy.

W upał i mróz

Roboty prowadzono w wymagających i bardzo zmiennych warunkach pogodowych – w temperaturach od 30 stopni Celsjusza latem do minus 20 stopni Celsjusza zimą, także przy opadach śniegu i oblodzeniu.

PRZEWIERT MORZE-LAD_infografika_pl final

mat. Ørsted

Po zakończeniu przewiertów i ich odbiorach przygotowano kanały kablowe do kolejnego etapu inwestycji. Do czasu rozpoczęcia instalacji kabli eksportowych ich końcówki pozostaną zabezpieczone pod dnem morskim.

Prace zostały pomyślnie zrealizowane przez konsorcjum firm Romgos-Janicki, przy wsparciu innych polskich podwykonawców.

Przy realizacji tego etapu ważne było zarówno ograniczenie ingerencji w plażę i wydmy, jak i utrzymanie dostępu do plaży dla mieszkańców i turystów. Zastosowanie technologii przewiertów sterowanych pozwoliło pogodzić te cele, ponieważ przejście wykonywane jest w strefie brzegowej pod powierzchnią gruntu, nie zaś poprzez otwarte wykopy. Przez cały czas trwania robót dostęp do plaży był utrzymany istniejącymi i wyznaczonymi trasami pieszymi, a działania koordynowano z lokalnymi władzami.
Baltica2_HDD_2 (1)
Skomplikowane prace wykonało konsorcjum polskich firm Romgos-Janicki, które skorzystało ze wsparcia krajowych podwykonawców
mat. Ørsted

– Pomyślna instalacja czwartego i ostatniego odcinka kabla HDD stanowi znaczący krok naprzód w realizacji projektu i odzwierciedla doskonałą koordynację oraz zaangażowanie całego zespołu projektowego, a także współpracę z naszymi wykonawcami. Jesteśmy szczególnie dumni z wysokiej kultury bezpieczeństwa, jaką udało nam się wypracować na placu budowy podczas tej wymagającej technicznie operacji, oraz z zaangażowania wszystkich pracujących tam osób – powiedział Ulrik Lange, dyrektor zarządzający projektu Baltica 2 w Ørsted.

W Gdańsku ma powstać Ośrodek Monitorowania Morza Bałtyckiego

Zapowiedział jednocześnie, że w kwietniu 2026 r. zostaną przeprowadzone prace pogłębiarskie w dnie morskim w celu zabezpieczenia czterech końcówek rur osłonowych. - Zakończy to etap przygotowań do instalacji kabla eksportowego oraz do procesu łączenia kabli morskich i lądowych - wyjaśnił Ulrik Lange.
Baltica2_HDD_4
Pierwsza energia elektryczna z wiatru z Baltica 2 ma popłynąć w 2027 r.
mat. Ørsted

- Kable podmorskie z energią elektryczną wyprodukowaną przez farmę wiatrową Baltica 2 „wyjdą na ląd” blisko brzegu morza w Lubiatowie w gminie Choczewo. Tu zetkną się z kablami lądowymi prowadzącymi przez siedem kilometrów do naszej lądowej stacji elektroenergetycznej. Następnie, za pośrednictwem stacji PSE Choczewo energia z morza trafi do krajowej sieci. Szczególnie ważne jest dla nas zaangażowanie do tego zadania konsorcjum polskich przedsiębiorstw, którzy do udziału włączyli także podwykonawców z Pomorza – podkreślił Bartosz Fedurek, prezes zarządu PGE Baltica.

Więcej o projekcie Baltica 2

Baltica 2 o mocy ok. 1,5 Gigawatów (GW) to wspólna inwestycja PGE i Ørsted. Jeszcze w tym roku ruszy instalacja fundamentów, stacji transformatorowych na morzu oraz układanie kabli eksportowych. Po zakończeniu tych prac nastąpi montaż kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Na 2026 rok zaplanowano także rozpoczęcie testowania lądowej stacji transformatorowej.

Najniższy w historii poziom wody w Bałtyku

Po uruchomieniu w 2027 r. Baltica 2 będzie największą morską farmą wiatrową w Polsce. Zapewni czystą energię dla ponad 2,5 mln gospodarstw domowych.


BALTICA 2 W LICZBACH:

  • Obszar farmy offshore - 189 kilometrów kwadratowych
  • Liczba turbin - 107
  • Moc - 1,5 GW / to energia dla 2,5 mln gospodarstw domowych
  • Głębokość wody w obszarze farmy - ok. 40 - 50 m
  • Odległość od brzegu - 40 km - turbiny nie będą widoczne z plaży
